一、 單項選擇
1. 按照《建筑法》規定,建設工程監理實施的前提是( A )
A. 需要建設單位的委托和授權 B. 建設工程監理單位代表建設單位對承建單位的建設行為進行監控
C. 工程監理企業應當客觀、公正地執行監理任務 D. 建設工程監理單位必須具有甲級資質
2. 乙級監理單位注冊資金不得少于( C )
A.20萬元 B.30萬元 C.50萬元 D.100萬元
3.甲級工程監理企業的資質等級標準要求其企業負責人應當具有多少年以上從事建設工程工作的經歷?( D)
A.5年 B.8年 C.10年 D.15年
4.監理單位為承攬監理業務而編制的是( A)
A.監理大綱 B.監理規劃 C.監理細則 D.建立計劃
5.監理規劃中工作內容擬定的依據是( D )
A.業主要委托的工作內容 B.工程項目建設全過程的主要內容
C.建設工程監理合同標準條件中的內容 D.監理方與業主簽署的《建設工程監理合同》的內容
6.監理工程師對工程項目質量的控制屬于( C )
A.內部、自身的控制 B.外部、縱向的控制 C.外部、橫向的控制 D.內部、橫向的控制
7.在成品保護中,對于門口易碰部位,釘上防護條或槽型蓋鐵保護,這屬于哪種保護措施?(A )
A.防護 B.包裹 C.覆蓋 D.封閉
8.雙代號網絡計劃中表示前面工作的結束和后面工作的開始的是(B )
A.起始節點 B.中間節點 C.終止節點 D.虛擬節點
9.在時標網絡計劃中“波形線”表示(C )
A.工作持續時間 B.虛工作 C.前后工作的時間間隔 D.總時差
10.當采用勻速進展橫道圖比較法時,如果表示實際進度的橫道線右端點落在檢查日期的右側,則該端點與檢查日期的距離表示( C) A.工作實際少花的時間 B.工作時間多花的時間 C.工作進度超前的時間 D.工作進度拖后的時間
11.工程文件中文字材料幅面尺寸規格宜為(A )
A.A4幅面 B.A3幅面
C.280mm*210mm幅面 D.280mm*320mm幅面
12.工程監理單位與承包單位串通,為承包單位謀取非法利益,給建設單位造成損失的,工程監理單位與承包單位( C )
A.承擔全部賠償責任 B.沒有責任
C.承擔連帶賠償責任 D.由建設單位決定是否承擔責任
13.FIDIC道德標準中,“不得故意或無意地做出損害他人名譽或事物的事情”,應列為哪方面的道德要求?( C)
A.能力 B.正直性 C.對他人公正 D.公正性
14.影響工程質量的因素有:人、材料、機械、方法和( A )
A.環境 B.技術 C.經濟 D.政策
15.通過人工光源或反射光照射,仔細檢查難以看清的部位的方法稱為(D )

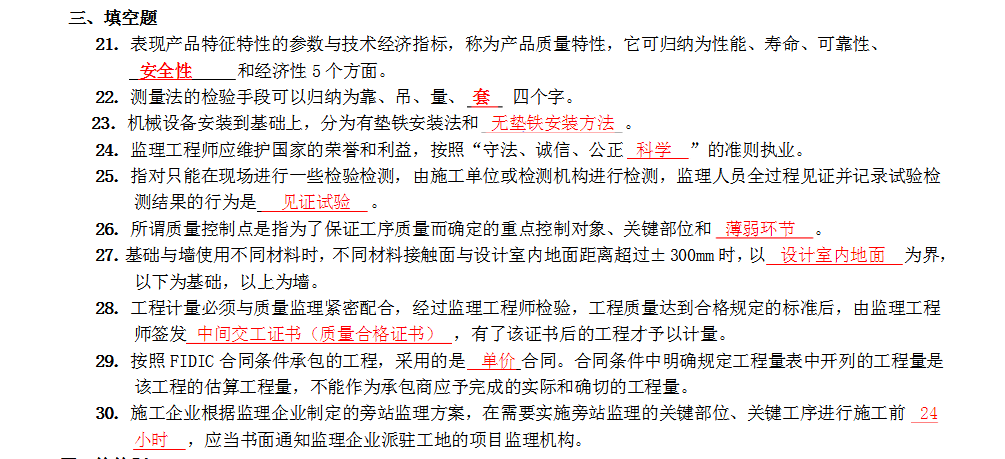

A.看 B.摸 C.敲 D.照 二、多項選擇題
16.工程監理企業年檢結論分為( )
A.合格 B.基本合格 C.基本不合格 D.不合格 E.暫不作結論
17.監理大綱的主要內容有( )
A.擬派往項目監理機構的監理人員介紹 B.擬達到的三大控制的目標
C.擬采用的監理方案 D.將提供給業主的監理階段性成果文件 E.估計所需的監理費用
18.監理大綱、監理規劃和監理實施細則三者之間的關系表現為( )
A.在編寫監理規劃時,應考慮監理大綱
B.在編寫監理規劃時,一定要嚴格根據監理大綱的有關內容來編寫
C.在制定監理實施細則時,一定要嚴格根據監理規劃的有關內容來編寫
D.在制定監理實施細則時,一定要在監理規劃的指導下進行
E.三者雖相互關聯,但各為建設工程監理的不同方面
19.工程質量所具有的特點為( )
A.影響因素多 B.質量波動大 C.質量隱蔽性 D.終檢的局限性 E.質量規范性
20.質量檢驗程度的種類有( CDE )
A.實驗形檢驗 B.測試檢驗 C.全數檢驗 D.抽樣檢驗 E.免檢
四、簡答題
31.簡述材料驗收的程序。
材料進場:填寫材料報驗單,并附質保書等;(1分)
監理人員現場檢查并決定見證試驗后平行檢驗或進行外觀檢查;(1分)
如不合格,限期運出現場;(2分)
如合格,簽署同意使用(1分)
32.簡述對設備基礎進行檢驗驗收的要求。
(1)所在基礎表面模板、地腳螺栓固定架及露出基礎外的鋼筋等,必須拆除,地腳螺栓孔內模板、碎料及雜物、積水等,應全部清除干凈(2分)
(2)根據設計圖紙要求,檢查所有預埋件的數量和位置的正確性(1分)
(3)設備基礎斷面尺寸、位置、標高、平整度和質量,必須符合圖紙和規范要求,其偏差不超過規定的允許偏差
范圍(1分)
(4)檢查混凝土的質量(1分)
(5)設備基礎經檢驗后,對不符合要求的質量問題,應立即進行處理,直至檢驗合格為止。(1分)
33.在工程監理中,監理工程師對材料質量的控制應著重于哪些工作?
(1)掌握材料信息,優選供貨廠家(1分)
(2)合理組織材料供應,確保施工正常進行(1分)
(3)合理組織材料的使用,減少材料損失(1分)
(4)加強材料檢查驗收,嚴把材料質量關(2分)
(5)要重視材料的使用認證,以防錯用或使用不合格的材料(1分)
34.簡述“見證點”和“停止點”的異同。
相同:他們都是質量控制點(2分)
不同:如果監理人員未能在規定時間內達到待檢點的現場,“見證點”可繼續施工(2分)
而“停止點”不得進行該工作(2分)
35.發生工程質量事故的原因有哪幾個方面?
(1)違背基本建設法規(2)地質勘察原因(3)對不均勻地基處理不當(4)設計計算問題(5)建筑材料及制品不合格(6)施工與管理問題(7)自然條件影響(8)建筑結構或設施的不當使用(注:每小點1分,答對6點滿分) 五、案例分析題
36.案例:某商業大廈建設項目,建設單位委托A監理公司負責該建設工程施工階段的監理工作。在第一次工地會議上,項目總監理工程師根據監理規劃介紹了總監理工程師代表崗位職責:
(1)負責日常監理工作;(2)審批“監理實施細則”;(3)調換不稱職的監理人員;(4)處理索賠事宜,協調各方關系。
問題:在總監理工程師介紹的總監理工程師代表職責內容中,找出不正確的內容加以改正。 (1)正確;
(2)錯誤,應改為:總監理工程師批準“監理實施細則”(或參加編寫或參與批準“監理實施細則”)(3分);(3)錯誤,應改為:總監理工程師調配不稱職監理人員(或向總監理工程師建議,或根據總監理工程師指示、決定調配不稱職的監理人員)(3分);
(4)錯誤,應改為:總監理工程師處理索賠事宜,協調各方的關系(或參加或協助總監理工程師處理索賠事宜,協調各方的關系)(4分)

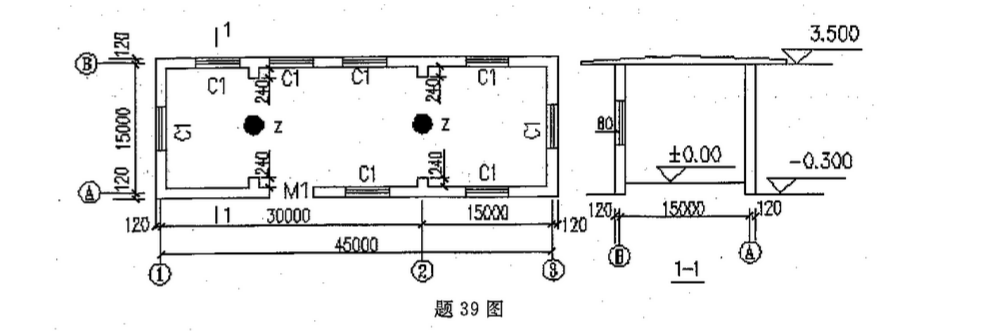

37.某電梯井平面外包尺寸4.5m*4.5m,該建筑共12層,11層層高均為3m,1層為技術層,層高2.0m。屋頂電梯機房外包尺寸6.00m*8.00m,層高4.5m,求該電梯井與電梯機房總建筑面積。
電梯井建筑面積S1=4.5x4.5x11+4.5x4.5/2=232.875(平方米)(4分)
電梯機房建筑面積S2=6x8=48(平方米)(4分)
總建筑面積S=S1+S2=280.88(平方米)(2分)
38.案例:某化工廠建設項目分兩期建設工程,項目業主與某監理公司簽訂了建設工程委托監理合同,委托
工作范圍包括一期工程施工階段監理和二期工程設計與施工階段監理。子項目監理工程師王工在一期工程的施工監理中發現承包方未經申報,擅自將催化設備安裝工程分包給某工程公司并進場施工,立即向承包方下達了停工指令,要求承包方上報分包單位資質材料。承包方隨后送來了該分包單位資質證明,王工審查后向承包方簽署了同意該分包單位分包的文件。王工還審核了承包方送來的催化設備安裝工程施工進度的保證措施,并提出改進建議。承包方抱怨說:“由于業主供應的部分材料尚未到場,有些保證措施無法落實,會影響工程進度。”王工說:“我負責協調,我去施工現場巡視一下,就去找業主。”
問題:根據監理人員的職責分工,指出王工的工作哪些是履行了自己的職責,哪些不屬于王工應履行的職責?不屬于王工履行的職責應屬于誰履行?
王工的職責:要求承包方上報分包單位資質材料(2分)
審查進度保證措施提出改進意見(2分) 巡視現場(1分)
不屬于王工的職責:下達停工令(2分)
審查確認分包單位資質(1分)
協調業主與承包方關系(1分)
這些職責應由總監理工程師承擔(1分)
39.某一層建筑如題39圖所示,Z直徑為600mm,M1洞口尺寸1200*2000mm,C1尺寸1200*1500*80mm,墻內部采用15mm 1:1:6混合砂漿找平,5mm 1:0.3:3混合砂漿抹面,外部墻面和柱采用12mm 1:3水泥砂漿找平,8mm 1:2.5水泥砂漿抹面,計算墻、柱面部分粉刷的工程量。
